公司新闻

首页
新闻动态
公司新闻
5#电石炉再启炉,新征程,再出发
发布时间:2021-10-26    作者:贺海霞    浏览量:1135     分享:

5#电石炉再启炉,新征程,再出发

“10,9,8,7,6,5,4,3,2,1!”所有人一起倒数,炉长刘机勇联系中控工王风“准备启炉”,王风第一时间汇报当班调度,随后联系110KV变电站值班室人员“5#炉启炉工作准备就绪,送电!”

11时56分,110KV变电站负责人贺启雄回复“5#炉已送电”,这一刻,电石分厂所有人共同见证。

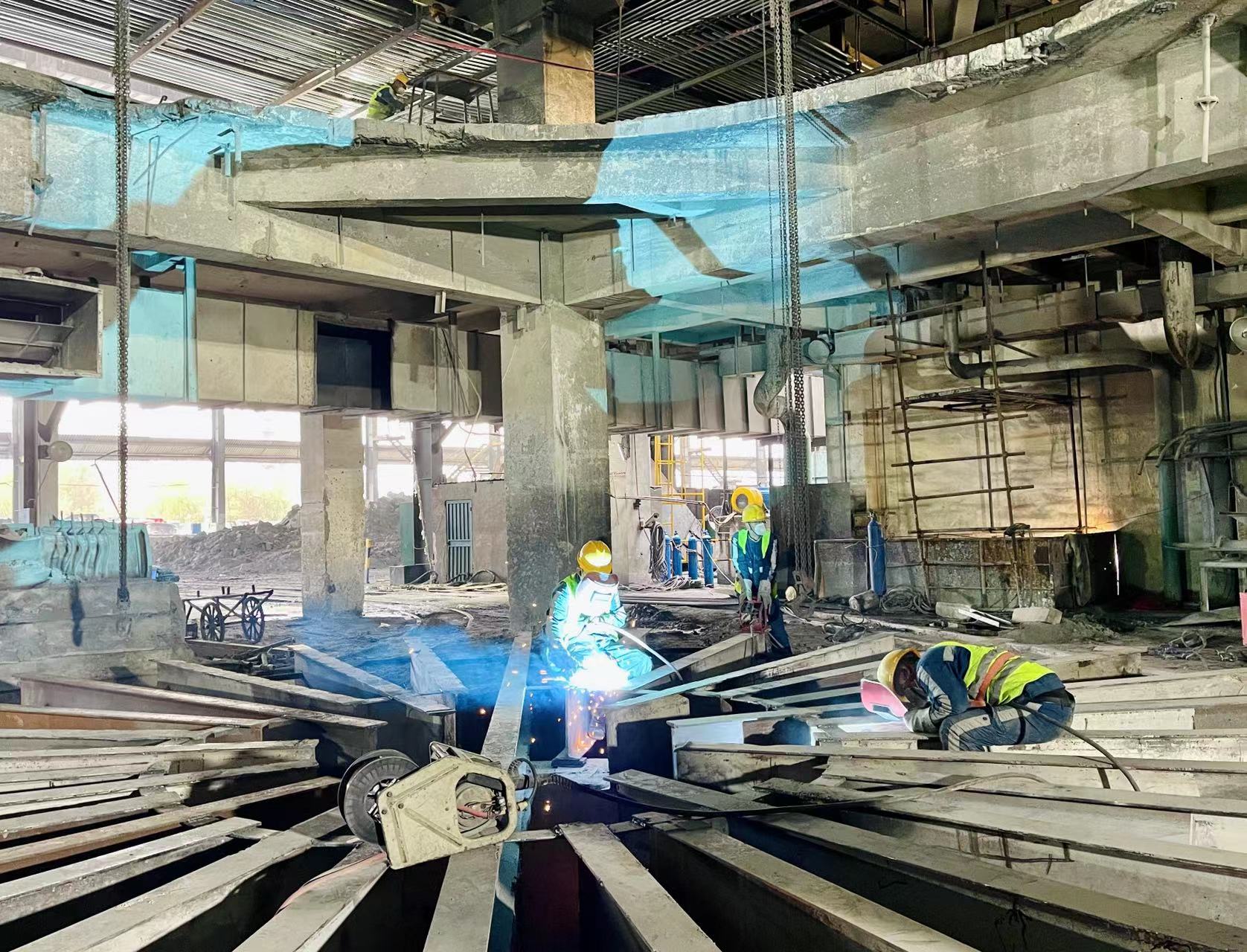

5#电石炉此次检修共计30天,也是自建厂投产以来的第一次大修。共由外委单位完成9项大修项目,其中包括更换环加、更换1#尘降罐体及净气烟道管道、炉体扩容及炉盖更换、炉墙砌筑、循环冷却水路更换、冷却车间铺砖、巡检机器人轨道安装、二楼防爆墙安装、行车轨道维修;由电石分厂电石炉检修工段、电仪工段、综合检修班共计完成65项自修项目。

此次检修项目杂糅、检修时间紧、任务重,为了又快又好地完成检修任务,电石分厂领导班子高度重视,统筹安排,提前制定了详细的计划检修方案以及停启炉方案,并按照方案列出检修计划表,细化了工作任务,明确了职责分工。从9月24日晚上20时08分装置顺利停炉,10月25日11时56分吹响检修胜利号角以来,电石分厂检修自加压力,攻坚克难,紧抓检修工作不放松,办票、领料、工器具准备、现场布置、消缺检修等工作每天都在紧张有序的展开。提前5天完成了对5#电石炉的检修工作。

为了达到降本增效的目的,公司利用此次大修机会对5#电石炉炉壳进行了扩容改造,将炉内径由原9950mm扩大至10200mm,对耐火砖炉墙重新进行了砌筑,为的就是大修后达到降低炉壳表面温度,达到5年内杜绝出现炉墙发红、冒火、烧穿等事故的效果。

此次大修后的5#电石炉,必将如我们所有人预期的那样,负荷开30MW以上,电石产量日均达到215吨以上,吨电石电耗控制在3200Kw/h以下。今日5#电石炉再启炉,新征程,再出发,必将如雨后春笋、如脱缰野马一般,为电石分厂的电石生产工作再创新高,为电化公司的高质量发展再添新瓦,你我共同见证。
