电化公司圆满完成热电#3机组小修任务
发布时间:2018-05-14 作者:冯婷 浏览量:1681 分享:
经过连日来的艰苦奋战,公司热电#3号机组于5月12日上午8:05分并网发电,这标志#3机组小修工作已经完成。

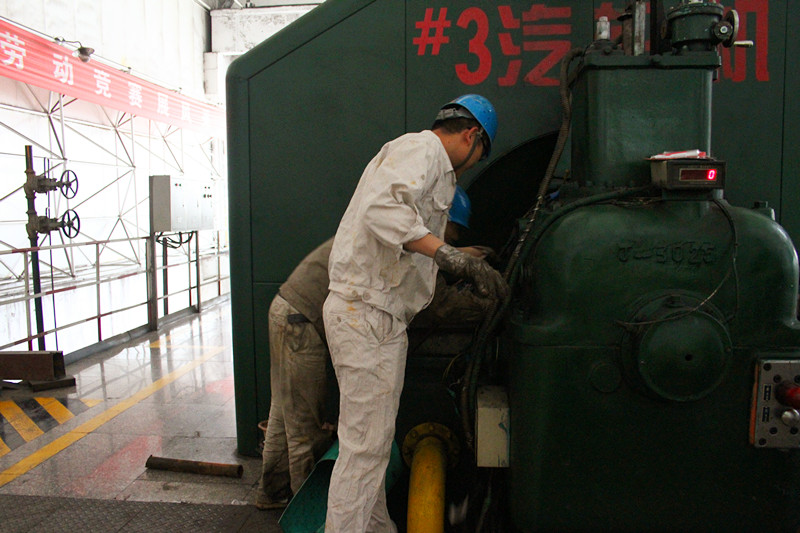

据悉,公司热电#3机组于5月6日凌晨1:30分停机小修,计划小修工期为7天。此次小修项目涉及机、炉、电、环保多个专业,共计70余项检修、维护项目,检修技术改造和整改项目较多,要求在七天之内完成整台机组的全部检修任务。在任务重、人员少、工期短、检修过程交叉作业点多等诸多困难下,热电检修各个班组充分发扬敬业奉献、爱企如家的精神,紧密协作,攻坚克难,充分利用休息时间,加班加点,以高昂的热情投入到检修工作中。机组小修期间外委项目较之以前明显减少,工作效率明显提高,最终提前一天完成了检修工作。
在检修过程中,热电分厂以及公司各级管理人员狠抓安全、严把质量关,各班、值严格执行“两票”制度、落实三级质量验收制度,提高生产人员安全意识,加强巡视监督,杜绝违章现象发生,做到“应修必修,修必修好”,确保安全、高效、优质的完成#3机组检修工作。
此次检修全体员工齐心协力,优化每一个检修细节,高标准、严要求的完成了各项检修任务,为机组长周期的安全稳定运行打下了坚实基础。
